    市政府2017年重点工作公开承诺事项进展情况通报(三)

      根据安政发〔2017〕14号、安政办发〔2017〕1号文件精神,市政府督查室对市政府2017年重点工作公开承诺事项5月份进展情况进行了督查,并对部分县区公开承诺事项进展情况进行了现场督查。从督查情况来看,各县区承诺事项总体进展良好,全市整体经济呈现稳中趋缓态势(县区部分经济指标详见附件),现将有关情况通报如下:

      一、汉滨区政府
      1.脱贫攻坚及重点镇建设。脱贫攻坚完成入户核实、民主评议、二次公示等,定案数据已上报市脱贫办备案。2016年度移民(脱贫)搬迁安置房已开工19442套,其中主体在建2850套,主体完工3132套,达到入住条件13460套;2017年度开工建设7360套,其中主体在建1850套,主体完工970套,达到入住条件2000套。双龙文化旅游名镇和五里、瀛湖、流水等3个副中心镇建设完成年度投资任务的42%,正培育瀛湖镇桥兴村新型农家乐、游船、养殖等10户示范户。
      2.环保工作。成立了河长制办公室,实施月河汉滨段、汉江城区段全线禁采,查处非法沙场25家、非法吸金船35条、非法吸沙船18条。环境监控和应急指挥平台完成开发工作量的80%。流水河生态风险防范项目完工,大竹园镇蒿坪河生态风险防范项目完成工程量的60%,双龙镇东香河生态风险防范项目完成工程量的80%,洪山、大竹园、流水、新坝、双龙镇5个污水处理厂正进行设备安装和管网建设,新坝镇生活垃圾填埋场坝体完工,瀛湖生态旅游区生活污水处理站完成工程量的50%,洪山镇石转污水处理厂完成招投标和工程技术交底。汉江汉滨段水质达到国家地表水Ⅱ类标准,马坡岭、许家台、红土岭三个集中式水源地水质达标率100%。《安康城区禁止燃放烟花爆竹暂行规定》正征求相关部门意见,对15起违反禁燃行为进行了批评教育。拆除燃煤锅炉1台,开展秸秆焚烧整治管控巡查检查70人次,乡镇气化工程正进行设计,中心城市优良天数达128天。
      3.两厂(场)建设。关庙、张滩、早阳、大河、茨沟5镇污水处理设施完成可研编制,未在承诺时限开工建设。江南污水处理厂迁建完成选址论证和可研编制,中心城市水源地迁移正编制可研,江北污水处理厂提标扩能完成工程量的40%。
      4.重点项目环境保障工作。“四办五镇”“两违”整治队伍已组建,累计制止违建户195户,拆除违章80户31656平方米,查处违法用地153户70632平方米。机场迁建红线控制范围征地完成总任务的83.2%,房屋拆除完成总任务的60.6%,迁坟完成总任务的40.6%;110千伏电力改线正建设剩余1基塔基;机场安置小区建设完成征迁任务的88.2%。安岚高速完成红线范围内永久性征地5.98亩,临时用地征用26.89亩;东坝汉江大桥征收房屋5户,占总任务的27.8%;高井路二期征收房屋5户,占总任务的1%;机场干线征地223亩,签订房屋拆迁协议17户,分别占总任务的25%、34.7%;南山排洪渠征收房屋2户,占总任务的16.7%;旬阳水电站汉滨库段征地1290亩、签定房屋征收协议50户,分别占总任务的39%、48%。平旬路汉滨段正进行路基施工,瀛湖集镇民居改造和瀛湖大道绿化、美化、靓化提升完成摸底,区级城市公益性公墓完成“三通一平”,殡仪馆道路正进行勘察设计、土地预审。
      5.城东新区和便民市场建设、区属临街公共资产腾退。城东新区总体规划完成招标方案遴选,石张公路正进行勘察设计、土地预审,石梯集镇改造完成前期准备,汉江综合整治张滩段防洪工程正进行招投标,黄洋河护岸工程完成征地35亩,城东新区棚改列入省棚改项目盘子,张滩大桥正进行踏勘论证。5处便民市场已建成2处,南环快速干道便民市场完成选址,其余2处正选址。中心城市区属临街公共资产腾退正对原市林业局办公楼进行维修,完工后安排区交通局搬入办公。
      6.棚户区改造。2350套新开工棚户区改造正办理前期手续,2253套公租房已预分配,新增发放租赁补贴正进行资格审核。西坝防洪工程已开工建设;西坝片区棚改分别完成征地、房屋征收任务的77.8%、30.2%;西坝安置点正办理规划审批手续;西关片区棚改正进行房屋评估;兴安片区棚改正进行入户评估;高井片区棚改分别完成征地、房屋征收总任务的2.3%、2%。
      7.民生项目建设。汉滨高中改扩建制定了方案。汉滨初级中学新建临街综合实验楼正进行室内外装饰装修,教学综合楼正进行消防和人防审查。枣园九年制学校改扩建正进行“三通一平”和教学综合楼施工图图审。卫生服务大厦正设计规划方案。区文化活动中心用地预审手续已报市国土局审批。
      8.产业项目建设。培育阳晨牧业、双龙茶业、京康茶业等农业航母型园区10个。3万吨水扩能及高硒水开发利用、东海新建高速路护栏生产线、清月斋年3000吨清真食品生产线等17个项目开工建设,其中康元中草药加工生产线改扩建、闽泰年产650万套服饰生产加工、富乐康年产800万套童装生产线等5个项目竣工投产。建设标准化厂房完成年度建设任务的11.5%。新增安盛服装织造、寇霖服饰、豫德新型材等千万元入园企业4户,占年度任务的40%。策划包装张石快速干道、张滩堤防工程、石梯特色小镇等PPP项目12个。

      二、汉阴县政府
      1.脱贫攻坚和保障性住房建设。脱贫攻坚工作完成扶贫对象核实,下达了年度财政专项扶贫资金项目实施计划,制定出台了建档立卡贫困户危房改造实施方案和产业奖补指导意见,启动贫困村道路和基础设施建设,18个移民搬迁集中安置小区已开工16个。棚户区改造开工140套,占年度任务的21.8%;公租房累计分配入住3160套,占年度任务的103.2%;200户新增发放租金补贴任务已完成。
      2.环保工作。《河长制实施方案》已印发。县城污水处理厂提标改造完成限价评审,汉阳、漩涡、涧池、蒲溪、双乳集镇和工业园区污水处理厂建设已与省水务集团签订投资运营合同。下发秸秆禁烧通报3期,查处火点57处;完成10家冒黑烟砖厂环保设备安装,正进行调试。
      3.重点项目建设。阳安铁路二线红线内征地、迁坟、拆迁分别完成总任务的94%、98%、72%,全面完成临时用地征用任务。平涧路路基完工,完成年度投资任务的37.5%。G541完成征迁任务量的90%。凤凰山隧道正编制工可研报告。通用机场启动军方、民航部门审批程序和机场气象监测站建设前期工作。洞河水库完成大坝封顶工程量的82.4%。月河综合治理试验段设计方案已报省水利厅审查。
      4.气化工程建设。县城供气储配站已建成,分输站至县城门站次高压管道完成铺设工程量的5.6%,涧池镇供气站已签订投资协议,县城气化率达54%。
      5.旅游项目建设。凤堰古梯田老君观游客服务中心完成地形图测绘、初步设计方案编制,正编制规划方案。三沈文化产业园沈尹默书法研究院正进行招投标。“十镇十村百户”旅游扶贫示范项目已编制实施方案,确定项目清单。涧池重点镇建设完成年度投资任务的33.5%。
      6.工业项目建设。省级经济技术开发区总规及控规正采购编制单位;月河工业集中区污水处理厂已确定施工方,正进行污水检测;天然气进园区工程确定施工单位、规划设计方案、选址,完成征迁;富硒食品聚集区群众文化活动中心正进行板涵桥建设。标准化厂房完成年度建设任务的44.5%。新增康安木业、同立电子和峰尚定制家具等千万元以上入园工业企业3家,占年度任务的50%。制定印发了PPP项目推进工作方案,正开展月河综合治理PPP项目前期工作。

      三、石泉县政府
      1.脱贫攻坚和保障性住房建设。完成扶贫对象核实及数据清洗,加强了精准脱贫攻坚工作队力量;启动建设移民(脱贫)搬迁安置房2638户,其中达到入住条件280户,主体完工634户,主体在建1724户。新开工棚户区改造111套、基本建成57套,分别占年度任务的39.3%、57%;公租房累计分配入住6168套,占年度任务的101.2%;受理租赁补贴90户。
      2.环保工作。制定印发了《加强江河沟溪“河长制”管理的通知》《网格化环境监管职责的通知》《“河长+警长+四员”制工作实施方案》,明确了工作职责,落实了工资待遇。县城污水处理厂二期完成主体工程量的50%,江南、后柳、池河、曾溪、喜河等镇污水处理厂主体完工,熨斗、两河等镇污水处理厂开工建设,饶峰、迎丰、中池等镇污水处理厂正开展项目前期工作。县城垃圾场已运行,喜河垃圾场已建成,中池、饶峰垃圾场正进行征迁。四个汉江入口水质断面均保持在Ⅱ类标准。淘汰燃煤锅炉34台,安装餐饮行业油烟净化器185台(套),已保留的7家砖厂正安装调试视频监控和在线监测设施。累计铺设天然气中压管网43.5公里,实现县城供气管网全覆盖,气化率达到69.2%。
      3.交通项目建设。石宁高速完成工可技术审查。通用机场选址报告已报省发改委,正采购勘察、测绘单位。阳安铁路二线石泉段完成永久性和临时性用地征收,房屋拆迁完成87.7%。G541石泉至紫阳汉王段完成路基及桥梁工程,防护与排水完成工程量的85%,完成年度投资任务的45%。
      4.旅游项目建设。云雾山景区完成年度投资任务的35.5%,“印象汉江”一期完成年度投资任务的30%,后柳水乡整体开发完成年度投资任务的34%,城关省级文化旅游街区建设完成年度投资任务的62.7%,后柳特色旅游小镇及中坝示范村完成年度投资任务的50%,池河省级重点示范镇建设完成年度投资任务的43.2%。
      5.工业项目建设。省级经济技术开发区申报资料已报省商务厅待批。中兴大数据信息产业园完成数据中心建设和设备安装调试,完成智慧教育、扶贫、智医疗演示平台搭建和智慧扶贫、政务应用软件开发及智慧医疗方案制定。奥邦锻造智能厂房完成基础处理,钢构材料已到位,一期39台智能机床完成安装调试,五条柔性自动生产线开始试生产。完成固定资产投资1.99亿元,建设标准化厂房18640平方米,新增千万元以上入园企业4户,实现工业产值47.2亿元,分别完成年度任务的62.2%、93.2%、57.1%、42.9%。细化了22个PPP项目流程图框架实施方案及进度安排,已编制可研报告15个。

      四、宁陕县政府
      1.脱贫攻坚和保障性住房建设。组织召开了省市生态脱贫现场推进会和全县脱贫攻坚大会,制定了兜底脱贫动态管理、生态脱贫、财政涉农资金整合工作方案,启动了18个移民搬迁安置社区项目。200套新开工棚户区改造项目完成拆迁,公租房分配入住完成年度任务的97.4%,新增发放50户租赁补贴完成摸底。
      2.交通项目建设。引汉济渭工程完成年度投资任务的51%。亚高原训练中心主体完工。宁陕至石泉高速公路可研报告通过省交通厅技术审查,成立了援建工作领导小组。西汉高速江口至庙坪连接线初步设计方案已通过省公路局评审,正办理林地、土地征占手续。西成客专宁陕段已建成,正衔接沟通开通新场街站事宜。皇冠自行车赛道完成设计方案上报和规划用地征收,启动了场平及基础设施建设。龙王镇北沟口至汉阴县双河口公路完成路基工程量的60%。
      3.旅游项目建设。召开了创建全国全域旅游示范区和省级旅游示范县工作推进会,与各镇、县直部门、旅游企业签订了创建目标责任书。皇冠镇县域副中心镇建设完成年度投资任务的53.2%,悠然山二期续建、4A级景区创建完成年度投资任务的71.3%,上坝河森林公园完成投资5300万元。打造筒车湾镇七里村等旅游扶贫示范典型6户,完成年度投资任务的65.5%。
      4.工业项目建设。县飞地园区中心大道正进行招标,新增千万元以上入园企业正进行招商洽谈,10000平方米标准化厂房开工建设,策划包装的7个PPP项目正开展前期工作。
      5.环保工作。新增天然气用户469户,气化率达60%。县镇村三级河长网络监管体系已建立,出境断面水质达到国家地表水Ⅱ类标准;“四位一体”生态环境保护网格化监管平台开通运行,制定了《“铁腕治霾.保卫蓝天”2017年工作方案》及10个专项行动方案,开展了砖厂“冒黑烟”整治和秸秆禁烧专项检查,并按要求进行了整改。

      五、紫阳县政府
      1.脱贫攻坚和保障性住房建设。县财政预算消除贫困工程资金1.46亿元,整合财政涉农资金4.07亿元,向国开行申报基础设施贷款4亿元,发放小额贴息贷款1156户5682万元。28个移民搬迁集中安置点全部开工建设。棚户区改造完成房屋拆除任务的32%,建成公租房200套,累计分配入住5372套,205户新增发放租赁补贴正进行资格审核。
      2.环保工作。县城二路和桥沟路中压管网完成建设任务的51.4%,新增居民3500多户,新增工商用户60户。召开了河长制工作会议,印发了《深化河长制实施方案》,开展了涉河违法案件专项整治。河堤路综合整治、县城污水处理厂提标改造正进行招投标。蒿坪河流域陈家沟土壤及重金属污染防治完成招投标,蒿坪镇污水处理厂正开挖管沟,小米溪沟及田家湾水污染防治完成工程量的50%。开展了“冒黑烟”专项整治,县城优良天数达127天。
      3.交通项目建设。G541紫阳段完成征迁任务的70%,汉王汉江大桥完成施工图纸设计,洞河汉江大桥完成可研报告编制,焕古汉江大桥正设计施工图纸。
      4.旅游项目建设。擂鼓台旅游公路正做招投标准备,景区内旧路改造完成招投标。向阳镇营梁村旅游示范村、焕古硒茶小镇、青中村美丽乡村建设完成年度投资任务的64.3%。
      5.蒿坪县域副中心镇建设。客运综合物流中心正进行基础施工,县第二人民医院正进行加盖楼层装饰装修,硒谷园区基础设施建设开工,集镇道路综合改造完成管道埋设,舍顿农业综合开发改造老茶园8000亩,完成年度投资任务的84.9%。
      6.产业项目建设。新建茶园1.1万亩,改良茶园1.5万亩,种植魔芋6.5万亩。新建标准化厂房正进行招投标,已与1家入园企业达成合作意向;计划首批推出8个PPP项目,其中焕古硒茶小镇项目已签约,河堤路片区综合改造项目完成可研报告编制,剩余6个正进行可研报告编制。

      六、岚皋县政府
      1.脱贫攻坚和保障性住房建设。29个村42条道路、8个村安全饮水、23个村电网改造、7个村卫生室、6个村活动室开工,11个贫困村光缆完成安装。20个移民搬迁安置点全部开工,其中7个正进行主体施工。棚户区改造完成房屋拆迁任务的10%;新开工486套,建成40套,分别占年度任务的60.8%、10%。建成公租房50套、累计分配入住3304套,分别占年度任务的45.5%、97.3%;100户新增发放租赁补贴任务已完成。
      2.环保工作、气化工程。承办了全市河长制现场推进会,推行了“河长+警长+督察长”三长治河工作模式,开展河道专项检查4次、河库综合整治3次,拆除规模化养殖场1处,整顿采砂场6处。县城污水处理厂提标改造、民主镇污水处理厂完成招投标前期工作;佐龙镇污水处理厂完成工程量的35%,佐龙镇垃圾填埋场正进行施工图设计评审。岚河入汉江水质达到Ⅱ类标准。督促新兴建材公司安装了在线自动监控设备和视频监控设备,关停城区3家燃煤锅炉并进行清洁能源改造,未发生焚烧秸秆等污染大气现象,西窑粘土砖厂已依法关闭。新增居民气化用户910户、工商用户2户,分别完成年度任务的45.5%、6.7%。
      3.交通项目建设。安岚高速岚皋境内3个控制性工程开工,完成征地拆迁及临时用地征用。G541岚皋境内全线通车。到省交通厅、西铁院、重庆市交委汇报衔接沟通了西渝高铁项目。
      4.旅游项目建设。南宫山观光索道等项目正在招商,正制定南宫山景区提升方案。巴山样子•杨家院子完成年度投资任务的62.5%。新型农家乐培育完成年度任务的35%。民主县域副中心镇开工项目7个,完成年度投资任务的55.5%。
      5.工业项目建设。硒宝30万吨山泉水、御口韵茶叶建成投产,新引进清江源环保公司、陕西华能公司等两家千万元以上入园企业。六口工业园区标准化厂房正进行基础施工。飞地园区安康会展中心、环保产业大楼完成年度投资任务的35%。县城棚改和县域垃圾污水处理设施等2个PPP项目完成可研报告编制,蜡烛山景区开发和深河源、千层源国家4A级景区开发等2个PPP项目正编制规划方案。

      七、平利县政府
      1.脱贫攻坚和保障性住房建设。脱贫攻坚完成扶贫对象核实,制定了脱贫工作方案,完善了“两本台账”;7325户异地搬迁项目已开工,其中主体完工560户。500套棚户区改造项目完成“三通一平”;公租房累计分配入住3147套,占年度任务的90.25%;300户新增发放租赁补贴正审核相关资料。
      2.“两权”抵押贷款试点工作。搭建了农村承包土地经营权、农民住房财产权交易平台,建立了银政联席会议、信贷风险防范、贷款保险担保抵押物处置、抵押物处置和政策激励机制。共发放“两权”抵押贷款4113万元,占年度任务的41.1%。
      3.重点交通项目建设。平镇高速公路完成预征用耕地、林地普查,完成丈量到户工作量的70%;房屋普查和杆线迁改除城关镇龙古村外已全部完成,秋山隧道试验段已掘进800米;正与电信、电力、长线局商谈杆线迁改事宜。
      4.旅游项目建设。制定了《十镇十村百户旅游扶贫示范项目实施方案》,完成10家标准化农家休闲客栈培育任务,长安硒茶小镇和龙头农耕风情小镇完成年度投资任务的34.3%,长安市级重点镇完成建设完成年度投资任务的70%。
      5.工业项目建设。完成工业固定资产投资2.6亿元,占年度任务的32.5%;建成标准化厂房1万平方米,占年度任务的50%;新增千万元以上入园工业企业2家,占年度任务的28.6%;实现规模以上工业增加值18.05亿元,占年度任务的34.65%。杨家梁统筹示范区移民搬迁(棚改)安置楼PPP项目社会资本方已成交,发布了成交公告;第二垃圾填埋场PPP项目完成实施方案、财政承受能力分析和物有所值评价。
      6.环保工作。新增用气居民1126户,县城气化率达66%。《河长制实施方案》已印发,制作了河长公示牌,夯实了环境保护和秸秆焚烧网格责任,为辖内4家砖厂安装了烟气治理和在线监测视频监控系统。空气质量优良天数达109天。

      八、镇坪县政府
      1.脱贫攻坚和保障性住房建设。脱贫攻坚完成扶贫对象核实,启动国家电子商务进农村综合示范县建设,制定下发了《涉农资金整合实施方案》《财政专项扶贫项目、政策性金融扶贫项目管理办法》;10个移民脱贫搬迁安置区开工建设;一河两岸棚户区改造开工,县高中背后片区完成征收补偿,小河口片区正同剩余494个拆迁户进行协商;公租房分配入住1232户、完成年度任务的67%,进入预分配程序427套。
      2.交通项目建设。平镇高速完成征地264亩,协调临时用地95亩,拆迁房屋11户,过渡安置1户。
      3.旅游项目和副中心镇建设。飞渡峡景区完成投资7000万元,完成年度任务的58%;曙坪镇阳安村旅游扶贫示范村完成规划编制,23户农家客栈纳入培育计划。曾家县域副中心镇建设完成年度投资任务的19%。
      4.工业项目建设。新建莲花苦荞加工基地标准化厂房5000平方米,完成年度任务的50%;振兴现代中药产业城仓储物流中心一期主体竣工,二期完成土地平整;飞地园区完成年度投资任务的112%;新增千万元以上入园企业(普欣药业公司)1户;牛头店镇“产业园+兜底园”和南江湖旅游扶贫示范区2个PPP项目已开工,小河口片区综合整治和曾家镇千户移民安置社区C区2个PPP项目进入评审阶段。
      5.气化工程建设。文彩天然气门站办公楼主体完工,供气管网覆盖率达90%,气化率达41%,新增天然气用户完成年度任务的26%,曾家镇天然气储备站完成选址。
      6.环保工作。全面落实河长制,开展了南江河百日综合整治,对县城供水工程进行了改扩建,出境断面水质稳定在国家地表水Ⅱ类标准,县城集中式饮用水源水质达标率100%。制定下发了《2017年“铁腕治霾,保卫蓝天”年度工作方案及专项行动方案的通知》,开展了城区扬尘污染治理、秸秆禁烧专项执法,环境空气质量2级和好于2级的天数达到142天。

      九、旬阳县政府
      1.脱贫攻坚和保障性住房建设。脱贫攻坚正核对建档立卡贫困信息系统数据。9184户移民搬迁安置房全部开工,其中主体在建5117户,竣工2730户,达到入住条件1337户。2135户棚户区改造全部开工,新增发放租赁补贴正比对筛查信息;公租房分配入住任务完成。
      2.环保工作。县城污水处理厂提标改造完成前期工作;吕河镇污水处理厂正在调试,垃圾填埋场正安装渗滤液处理设备。累计开展环保联合执法检查10次,检查企业90家,责令整改23家;办结环保热线、来信来访反映问题42件。4镇18村农村环境综合整治项目开工。查处整改尾矿库隐患25条,对4座头顶库治理企业下发了限期治理决定书,五联宏宝甘溪尾矿库正整改隐患。汉江出旬阳界水质保持在Ⅱ类标准,全县空气质量优良天数137天。
      3.重点项目建设。汉江南岸县城至安康二级路正编制规划方案,段家河至吕河口公路改造完成工程量的80%,段家河汉江大桥正设计施工图,旬小二级路完成年度投资任务的26.06%,316国道县城至蜀河段改造正开挖路槽,平旬路旬阳段完成工可研编制。旬阳电站完成年度征地任务的75.4%,完成年度房屋拆除任务的60%。
      4.旅游项目建设。山水太极图、汉江百里水岸画卷-蓝色港湾正筹备规划评审。蜀河省级文化旅游名镇完成年度投资任务的43%。吕河副中心镇建设扩建了停车场,修建公厕一座,硬化公路1000米,增设路灯40盏。段家河镇薛家湾村游客接待中心建成,举办了“最美樱花节”,樱花山庄建成营业。
      5.高新区体制改革及工业项目建设。拟定了《高新区机构设置与管理体系》《人力资源管理办法》《招商引资管理办法》《投融资管理办法》,待审定后执行。吕河县域副中心镇建设第二中学二期、110千伏变电站完成年度投资任务的51.9%。烟厂大道、青泥大桥、白柳大道完成年度投资任务的63.4%。祝尔慷富硒食品产业园与8家企业签订标准化厂房租赁意向协议。油用牡丹产业园与2家企业签订招商合同,与2家企业达成初步合作意向。培育金茂生态农业公司、天正酿造公司、太极缘生物科技公司等3户拐枣龙头加工企业。完成工业固定资产投资10.5亿元,占年度任务的26.3%;建设标准化厂房1.46万平方米,占年度任务的29.2%;新增千万元入园企业4户,占年度任务的40%;实现工业产值63.57亿元,占年度任务的32%。烟厂技改一期动力中心正进行内部装修和设备安装,联合工房正审核土建招标文件。旬阳县残疾人托养中心、中医院迁扩建、赤岩镇污水处理场和棕溪镇污水处理场等4个PPP项目开工,神河镇、甘溪镇和段家河镇污水处理场等3个PPP项目正进行前期工作。
      6.气化工程。新增居民用户完成年度任务的31%,新增工商用户完成年度任务的4%,县城管网覆盖率达90%,气化率达60%。
      7.撤县设市工作。《关于撤销旬阳县改设旬阳市的请示》已报省政府,正编制城区、主要开发建设区地质地理条件勘察报告和《撤县设市社会稳定风险评估报告》。

      十、白河县政府
      1.脱贫攻坚、保障性住房建设。脱贫攻坚工作完成扶贫对象核实,建成移民搬迁安置房1046套,可安置2930人,完成年度任务的48.8%;河街一期回迁安置房正完善配套设施,二期正开挖基础;公租房已分配入住2578套,完成年度任务的95%;300户新增发放租赁补贴正审核资格。
      2.环保工作。认真落实河长制,开展汉江涉水违法联合执法2次;县城污水处理厂提标改造正进行生化池改造和膜鼓风机房土建施工,茅坪镇生活垃圾填埋场正进行防渗系统土工布、防渗膜铺设和渗滤液收集系统设施建设,西营镇生活垃圾填埋场正进行填埋区边坡治理和防渗系统建设,冷水镇生活垃圾填埋场建成试运行,茅坪镇污水处理场完成管网铺设、设备安装,冷水镇污水处理场正进行设备安装和附属工程施工,全县17个出镇断面水质均稳定在国家地表水Ⅱ类标准以上。制定下发了《农作物秸秆禁烧和综合利用实施方案》《关于做好农作物秸秆禁烧工作的紧急通知》,发展杏鲍菇企业2个,全县未发生秸秆焚烧现象。整治砖厂黑烟囱4家,拆除10蒸吨以下燃煤锅炉5台。建成天然气管网1公里,完成年度任务50%;累计入户735户,完成年度任务37%。空气质量优良天数114天。
      3.重点项目建设环境保障。白河水电站库区完成移民安置17户67人,占年度任务的56.7%;316国道改线已拆迁33户,占年度任务的83%。
      4.旅游项目和县域副中心镇建设。城关镇群力村被确定为“十镇十村百户”旅游扶贫示范点;城关镇桥儿沟文化旅游街区完成年度投资任务的60%,制定下发了包抓帮扶方案,初步确定30个门面户业态培育内容;仓上镇3户农家客栈纳入培育计划。中厂县域副中心镇建设完成投资2950元,完成年度任务的66%。
      5.工业项目建设。完成工业固定资产投资3.21亿元,完成年度任务的32%;标准化厂房建设完成年度任务的32%;新增永春生态科技公司、友利电子科技公司等千万元以上入园企业2户,完成年度任务;实现工业产值37.77亿元,同比增长19%;飞地园区完成年度投资任务的89%。好利友电感一期建成试生产,汉江人木业正筹建板材工业园,碳基营养肥生产线完成固体肥、水肥研发试制。策划包装的4个PPP项目正进行项目前期工作。

      十一、高新区管委会
      1.重点项目建设。南水汽配汽车轻量化铝合金底盘结构件生产线正安装设备,LFT新型材料二期厂房完成工程量的60%,全钒液流储能产业化项目正办理前期手续,新型建筑模块装配生产线正进行规划设计、施工图设计和用地范围内房屋拆除,通用汽车部件i5智能生产线建成投用,九州物流中心建成试运营,北医大新药研发和生物制药完成综合制剂厂房钢结构建设,天贸物流城二期网商园配套工程完成施工图设计,九龙富硒食品完成厂区内天然气管道铺设和锅炉安装,陕南印刷包装基地正进行厂房基础施工,20万平方米标准化厂房正进行基础施工。
      2.市政工程建设。高新区长途汽车站售票大厅和候车楼正进行内外装饰装修;安康大道提升改造主干道建成通车,人行道完成工程量的25%;高新大道三标段完成施工图设计,正进行征地拆迁;飞地经济园区二期基础路网高新十路完成雨污水、强弱电管道铺设,高新十二路正铺装沥青,高新十三路完成路基工程的65%。
      3.其它项目建设。高新国际饭店正修改完善装修设计方案和施工图;高新会议中心确定规划设计方案,正进行地勘;天一城市广场一期正式运营,完成承诺任务;奇趣海洋世界完成装饰装修工程量的95%;威尼斯酒店完成装饰装修工程量的85%;高新医养特色医院综合楼正制定规划设计方案;温泉开发完成付家河流域地质勘探和冉家河流域、花园沟区域地质调查;临空经济区、老机场完成规划设计,高铁站暂未选址。
      4.金融集聚区建设。建行安康高新支行正式运营,农发行安康分行、长安银行安康分行总部已入驻高新区,发投财富中心正进行基础施工,农商行大楼正开挖场区内土方;硒谷动力创新创业园二期3号楼完成基础施工,5号楼正进行基础钢筋绑扎;总部经济与金融科技聚集区一期售楼中心完成装饰装修工程量的90%,正进行广场硬化、绿化及喷泉建设。
      5.招商引资。招商引资到位资金42.8亿元,同比增长41.6%。
      6.民生项目建设。市一小高新分校规划设计通过评审,正进行场地平整;安康中学高新校区规划设计通过评审,正设计施工图、兑付拆迁补偿款;高新初级中学完成教学楼、综合楼二次结构施工,完成装饰装修工程量的60%,宿舍楼完成二次结构工程量的80%,食堂主体完工;高新第四小学完成教学楼、综合楼装饰装修工程量的55%;青少年足球运动中心完成社会资本方遴选,正进行项目规划设计。
      7.人才引进工作。制定了《安康高新区管委会、安康高新集团公司引进专业人才管理办法(试行)》,建成专家导师公寓30套、大学生创业公寓80套,分别占年度任务的60%、53.3%。
      8.PPP项目策划包装。策划包装了安康高新区棚户区改造一期工程、安康富硒食品产业园等4个PPP项目并全部开工建设,占年度策划包装任务的50%、开工任务的100%。
      9.脱贫攻坚、棚户区改造、公租房建设。制定下发了《高新区关于下达2017年脱贫攻坚工作的通知》,细化了任务,夯实了帮扶责任,出台了《高新区2017年度脱贫攻坚本级财政配套资金使用管理办法》,配套到位资金588万元。棚户区改造新开工1110套、基本建成550套,分别占年度任务的50.3%、49.8%;公租房累计分配入住1230套,占年度任务的49.7%;新增发放租赁补贴230户,占年度任务的46%。
      10.环保工作及气化工程。开展了秸秆焚烧、水污染防治、消除冒黑烟和砖厂整治,建立了联片包抓、联合执法、定期巡查、跟踪问效、奖励促进、责任追究六大机制。新增供气管网2430米,新增天然气用户4420户,完成“煤改气”2户,拆除粘土砖厂6个,分别占年度任务的48.6%、44.2%、50%、60%。

      十二、恒口示范区管委会
      1.深化改革工作。《支持恒口试验区发展意见》已印发,明确了市直管管理体制,市编委办正研究机构设置、职能配备、人员整合方案。
      2.交通建设项目。月滨北大道正进行路基及管沟施工,产业园区大道二期正进行护坡施工和水稳铺设,月河景观绿化亮化正进行景观节点施工,恒河综合治理一期正进行桥梁基础施工,飞地园区经五路完成管网铺设,完成阳安二线、500万吨货运站、富强机场土地统征。
      3.产业项目建设。数字化创业中心正进行内部装修;“三馆一院”正进行基础开挖;恒力装备制造正安装设备,完成年度投资任务的31.25%;秦巴明珠商贸城汽车展厅、维修中心和休闲运动中心完成地基工程;LNG天然气液化调峰完成土地报批等前期准备工作;大健康富硒食品产业园完成规划报审,完成年度投资任务的50%;鲁家陕南民俗文化旅游第一村正建设生态停车场、流水席大厅和小吃一条街,完成年度投资任务的76%;香山小镇现代农业综合体开工建设,种植水稻100亩、玉米220亩,正建设游客接待中心,完成年度投资任务的45%。
      4.脱贫攻坚工作。为贫困村配套基础设施建设资金100万元,占年度任务的33.3%;老街保护工作完成项目包装策划,正编制老街保护方案;“十镇百村”和美丽乡村建设启动了8个美丽乡村旅游规划编制。
      5.气化建设及环保工作。新建污水管网3公里,占年度任务的30%;垃圾处理场完成土地清表,正筹备开工;定期对恒河、月河水质进行监测,月河水质达到国家地表水Ⅲ级、恒河达国家地表水Ⅱ级标准;35家粘土砖厂全部关停,正拆除最后1家。

      十三、瀛湖生态旅游区管委会
      1.重点工程项目。瀛湖大坝旅游服务区综合改造竣工投用,翠屏岛改造完成翠屏岛酒店三个房型样板间装修,翠屏码头改造竣工投用,金螺岛改造正开挖地下管网;翠屏服务区景观提升改造完成风雨长廊钢构架焊接和停车场栏杆建设,平台及踏步面层完成工程量的50%。
      2.环保工作。制定下发了《环境保护目标责任考核办法(试行)》《库区漂浮物打捞考核管理办法》《全面深化河长制实施方案》,明确了各职能部门、镇、村、组“两违”管控责任,召开了镇村干部座谈会,累计出动执法人员210余人次,制止违法开挖山体18起、私人违法建房1起,取缔核心区网箱95口、查处非法捕捞行为13起,持续开展了瀛湖库区水质监测,水质达到国家Ⅱ类标准。
      3.国家级服务业标准化试点单位创建。开展了标准化服务公开承诺活动,发布服务业标准化公开承诺1期,征集标准化服务金点子120条,联系汉滨区消防大队对安文旅公司进行了消防安全知识培训和现场指导,下发标准化检查通报6次,发现问题25件,勒令整改落实23件。
      4.十四届全运会水上运动中心建设。配合完成了瀛湖十四运场馆规划建设调研,前往湖北鄂州进行了考察学习。
      5.瀛湖快速干道美亮绿化。编制了工作方案初稿,正征求相关意见。
      6.脱贫攻坚工作。开展了扶贫户数据清洗与核实;优化完善了唐家链子旅游扶贫项目规划,制定了土地流转收储方案,完成旅游道路分层碾压。

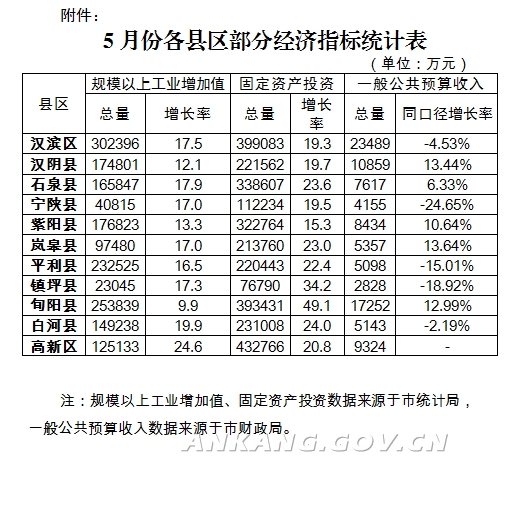

    附件:5月份各县区部分经济指标统计表
